江西九江龙门吊租赁,销售厂家龙门吊配套有QD减速机、ZSC减速机。龙门吊在耗能方面的改进:龙门吊是现代集装箱港口的大型机械设备之一,它的运行给人们带来了方便,但同时也存在着能耗高、排放污染大等缺点,到目前为止,有些用户还没有注意到起重机的这一方面,我们需要在这方面做出更大的改变。龙门吊作为重要的港口设备,具有大型灵活机动、空间利用率高、生产率高、堆场活动性强的特点。然而大多数设备都是由柴油发电机驱动的,因此无论是成本、维护成本还是能源消耗,污染都是很方便的。据统计,设备运行标准箱能耗为1.2-2.2升柴油,为了改变这一状况,对起重机进行了改进,使其成为生产过程中的主要能耗,由于该设备重量轻,也节省了能源消耗。厂家电话:15136788823【神州重工】
安装流程:铺轨安装小车轮对和底梁门腿安装主梁安装电气安装调试。
安装程序/计划
1.轨道铺设——浇筑混凝土基础铺设轨道,用仪器测量,按图纸所示准确定位,后固定,保证轨道的直线度、平行度和平整度。
2.大车行走轮组和底梁——安装根据图纸要求,在轨道上放出四个大车行走装置的中心线,放置时用仪器测量,使大车行走轮组中心点与轨道中心线对齐,两侧大轮组与门腿连接法兰中心线保持同一垂直截面。用螺栓将底梁的端头连接到底梁上,然后用起重机将其安装到大车的行走轮组上。
3.门腿安装——在地面上组装已拆卸的门腿支架。在每个门腿的顶部系上防风绳。风绳使用的钢丝绳直径为16毫米。每个门腿都有四条防风绳,每侧两条。安装好的门腿用风绳绑好后,用仪器测量两边门腿主支撑的垂直度,以保证安装时横梁的准确找正。

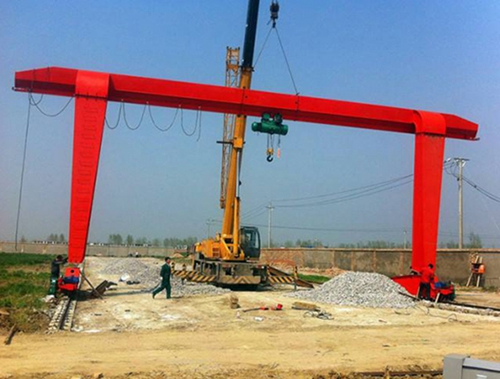

4.主梁安装——主梁共有6节段。吊装时,构件分别在地面组装,分四次吊装。
根据主梁与门腿之间的位置距离,结合图中标注的距离,安排吊车并支撑所有腿。吊绳被捆住了。主梁的四个角用白棕绳拉。
5.电气安装——根据修改后的图纸,布置线槽,安装电路。
6.调试——前,关闭主电源,并进行如下检查:
所有零件完好无损,无重大变形。需要润滑的部位注入相应的润滑油。提升钢丝绳和卷筒是否固定可靠,检查并调整限位器和制动器。根据试吊要求,对龙门吊进行空载和重载试验。
1、安装或拆卸时,应事先划定警告区域。清理障碍物,防止障碍物在工作过程中干扰工作。
2、L型龙门吊安装时,地面应平整,底座与地面之间应垫两层枕木。
3、电缆风绳的位置也很重要,电缆风绳数量、埋深、锚拉力等数据需要计算后确定,一般来说,电缆风绳与地面的夹角应保持在30-45度,并保证电缆与桅杆和锚之间的连接牢固可靠。
4、立杆时应尽量避开架空电线,如果我们不能避免,我们需要在电线附近安装由绝缘材料制成的保护线框架。
